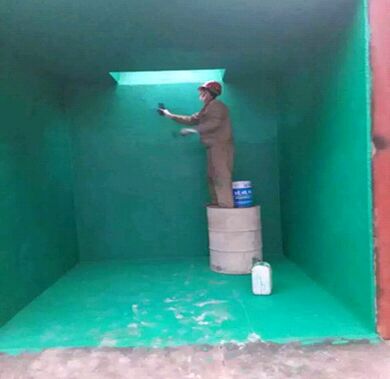

璃鋼鋼防腐施工工藝要害點
1、玻璃鋼防腐基面務必干澀,熱度在10℃--35℃時施工動機最好,名義熱度應高于露點熱度至多3℃之上;
2、基面骯臟,名義平坦度<5mm,施工前,除去蓬松全體,理清浮塵;
3、施工日,先涂一道樹脂,固化后,對點坑繼續膩子找平,在貼襯玻璃布的部位先勻稱涂刷一層和所襯玻璃布同寬的環氧樹脂,即將襯上一層玻璃布應密貼,趕走氣泡,邊施工邊審查其品質,如有毛刺、流淌和氣泡等缺點應馬上革除,刮膩子找平,再按之上步調貼襯下一層。各層搭接要錯開,每幅玻璃布搭接幅度不應小于5mm,搭牽制順物固定的位置,搭縫不應煩瑣。
玻璃鋼防腐技能的錯誤操作
玻璃鋼防腐施工條件熱度以5—25℃為宜,絕對濕度不大于8%,玻璃鋼施工前寬大審查天空根底是否平坦,玻璃鋼防腐在天空不徹底干透的狀況下使不得繼續施工因為施工環竟在天上室因而多余時設有透風及工業氣壓照明設施。 混凝土名義應結實、密實、平坦,不應有起砂、起殼、裂紋等景象。水池內壁等根底采納混凝土一次抹好,陰陽角應做出斜角或圓角,以達成不便施工的目標。
1、噴刷底層環氧樹脂膠料:石灰砂漿基層經解決后,玻璃鋼防腐應盡早噴刷底層膠料,已免二次粘污;鋼基層經解決后,8時辰內結束噴刷底層膠料。
2、富樹脂的面層膠料:襯布料經24時辰做作固化后,勻稱噴刷面層環氧呋喃胺面層膠料,帶第一層軟化后再噴刷第二層面層膠料配制好的面層膠料也須在60秒鐘內用完。
3、一砂:若為天空須增多防滑性能時,在第二層面層膠料噴刷完時,即時勻撒一層細石英砂,經做作沉降并為膠料浸潤后即可。
4、玻璃鋼防腐除銹或石灰砂漿基層打磨:為保障防護層的品質,保障防護層與底材的聯合力,應掌握磨料的顆粒形態、硬度、玻璃鋼防腐壓縮大氣的壓力以及噴射觀點,使基層名義毛糙度達成40~70μm;石灰砂漿基層用水動鋼絲刷打磨后,用軟毛刷或壓縮大氣理清腌臜。
5、襯布:底層膠料經24時辰固化后,在基層上勻稱噴刷一道環氧呋喃胺樹脂襯布膠料,即將襯上一層玻璃布,玻璃布務必貼實,使膠料浸入布的纖維內,并趕凈氣泡,隨后再噴刷一道襯布膠料,膠料應干癟。
